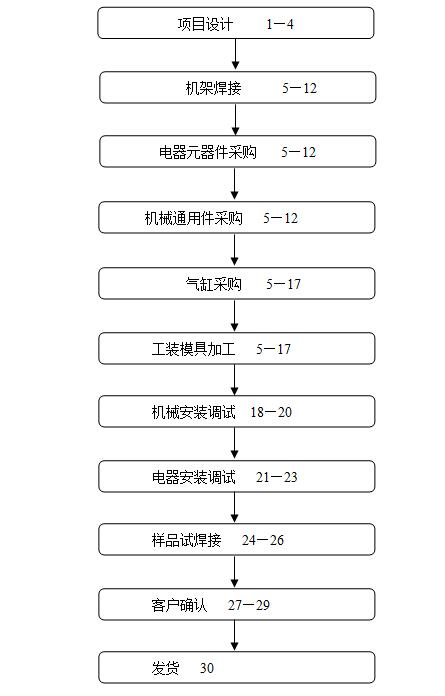

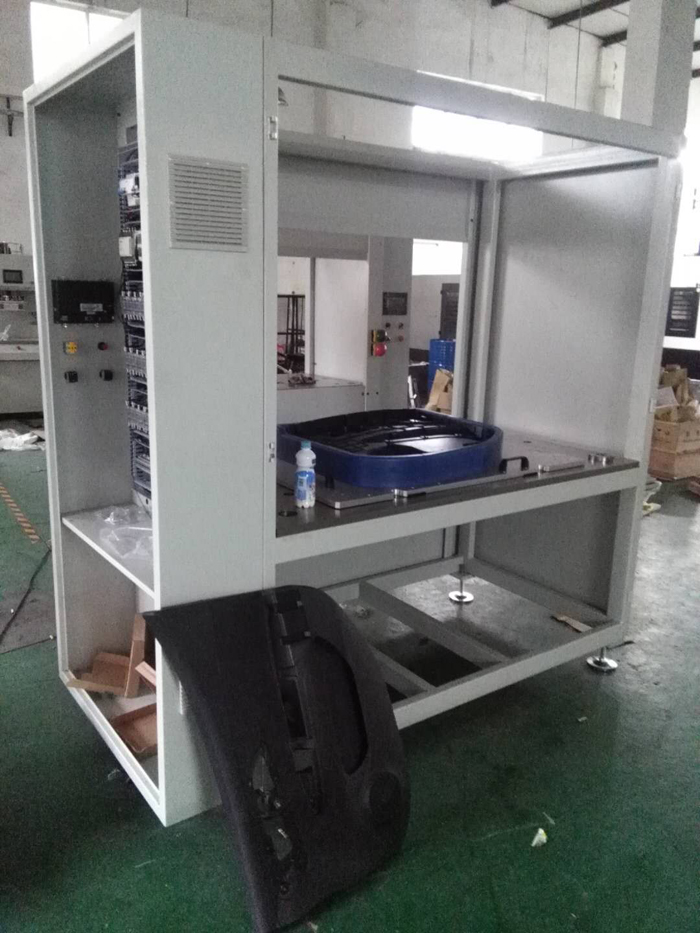

汽車內飾件熱熔焊接機是一款非標定制設備,根據塑料件的不同型號生產的專用機器。正常的熱熔焊接機生產工期為一個月。工期安排如下:設計-機架焊接/電器件采購/機械通用件采購-氣缸采購-工裝模具加工-機械組裝-電器組裝-樣品試焊。

汽車熱熔焊接機生產廠家都會備存熱熔焊接設備,針對不同的汽車塑料件,只需要設計專用的工裝夾具即可,工期可以縮短至22-25天。
熱熔焊接機廠家生產工期解析

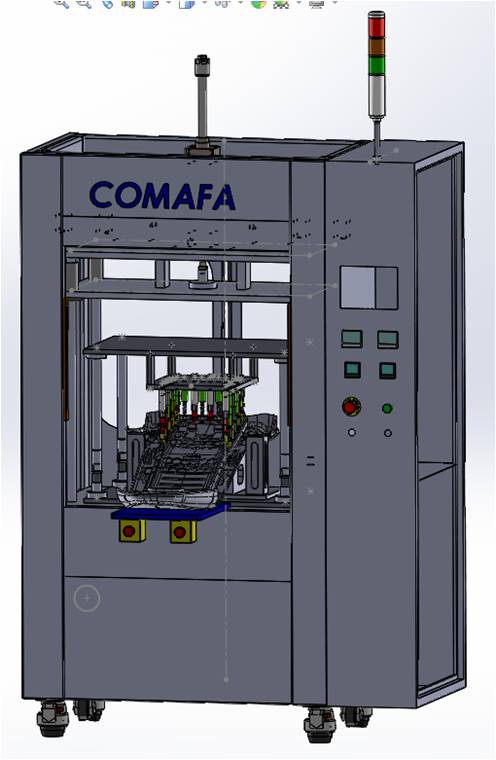

項目設計:針對產品特點以及焊接要求,由專業設計師出具三維加工數據。一般周期為3天左右。
熱熔焊接機廠家生產工期解析

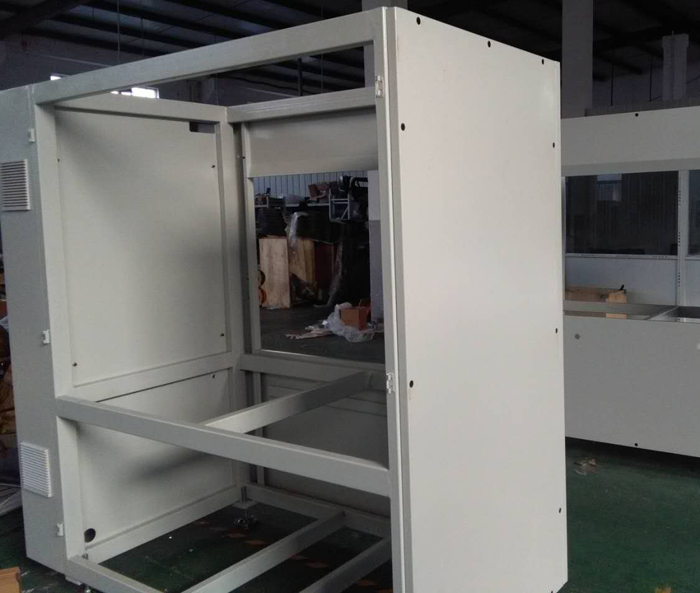

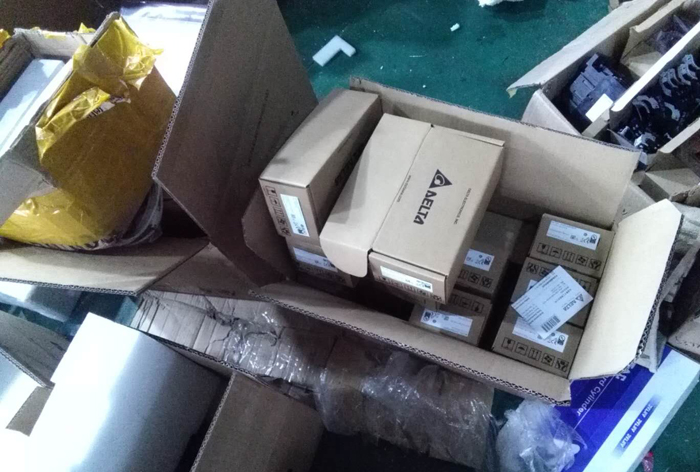

機架焊接/電器件采購/機械通用件采購:根據三維數據生產的加工件以及配件的采購,周期為7-10天。
熱熔焊接機廠家生產工期解析
熱熔焊接機廠家生產工期解析

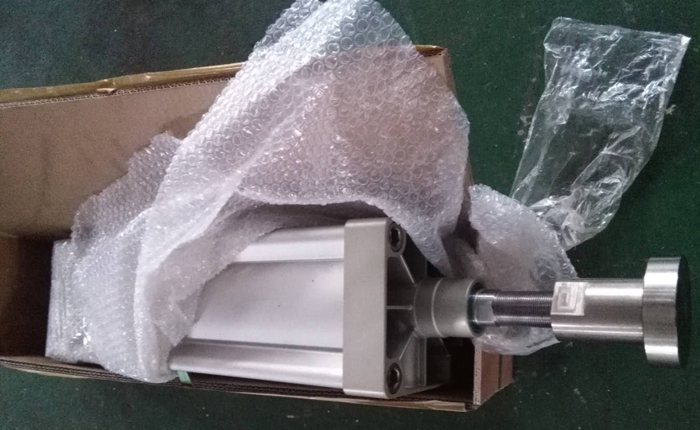

氣缸采購:通用型號的氣缸采購周期為7天,有特殊要求的氣缸采購周期可能要15-20天。
熱熔焊接機廠家生產工期解析

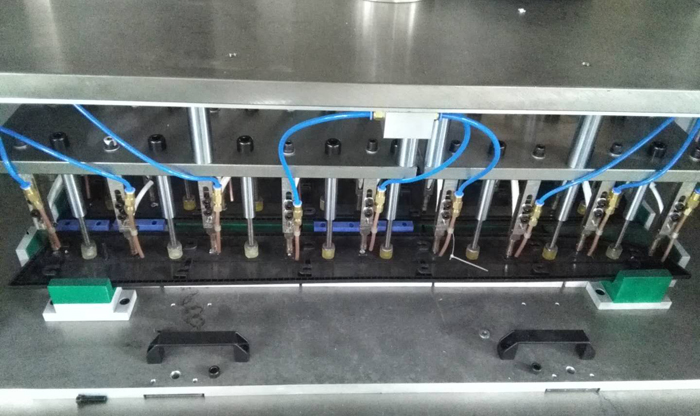

工裝夾具:從圖紙繪制完成后即可加工,工期為16天左右(客戶需要提供焊接塑料件供夾具確認)。
熱熔焊接機廠家生產工期解析

機械安裝:2天即可完成。
熱熔焊接機廠家生產工期解析

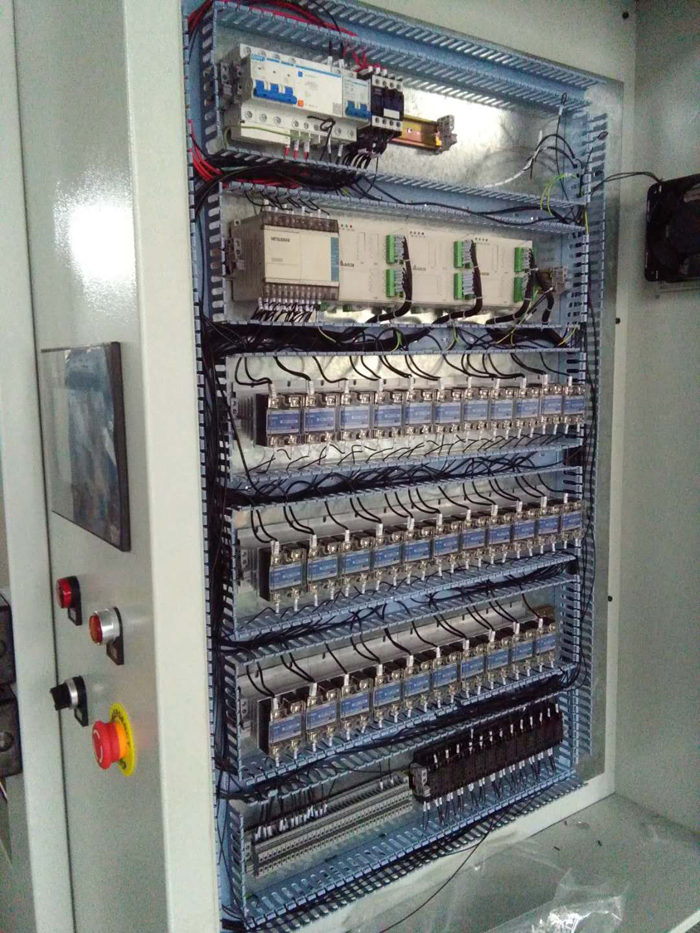

電器安裝:在機械安裝完成后,設備接線以及PLC的安裝,工期為2天。
熱熔焊接機廠家生產工期解析

設備調試:客戶提供多套產品調節熱鉚頭位置調節。工期為2天。
熱熔焊接機廠家生產工期解析

小批量生產試樣:通知客戶來廠確認焊接效果以及測試設備穩定性,周期為2天。
